摘要: 4月16日,随着吉林白城镇赉220千伏田镇线合闸送电成功,白城220千伏网架加强工程顺利投入运行。该工程可有效解决白城北部风电外送问题,提高白城电网供电可靠性。 项目安全主管马楠是个做得多、说得少的闷葫芦,...



    4月16日,随着吉林白城镇赉220千伏田镇线合闸送电成功,白城220千伏网架加强工程顺利投入运行。该工程可有效解决白城北部风电外送问题,提高白城电网供电可靠性。

    项目安全主管马楠是个做得多、说得少的“闷葫芦”,但是为了工程的安全管理,他可是没少动脑筋。在项目开工的前几个月里,他都故意将自己的“红帽子”换成“蓝帽子”,伪装成施工作业人员往返于各个作业现场。

     “这个工程点多面广,参建人数更是较以往多出几倍,为了兄弟们的安全,我必须黑下脸抓好每个环节。”自从接手项目安全管理工作后,马楠没沾过一滴酒。

    马楠坚持有作业就提前半小时到达现场,同时他也要求现场专职安全员也这样做。他们会同现场负责人查勘地形,了解作业人员身体、精神状况。为警示作业人员,项目组在现场设立了危险点控制牌并随每道工序更新。他们在基础坑周围设置硬质围栏,在入口处设置相关标牌及LED警示灯,预防人员及牲畜坠落坑内事故的发生。项目部还配备了24小时全天候野外监控仪,对施工现场安全文明施工进行实时监控,有违章情况及时纠正。

    不怕一万,就怕万一。马楠介绍,项目组编制了完善齐备的应急预案,并组织相关人员进行标准化演练。现场设置应急救援路线标牌,配备专用应急救援车辆及医药箱、担架等,对于突发情况了应急救援行动小组可以迅速响应,保证受伤人员及时得到救助。

     “大酱缸”里打桩忙

    谈到施工的困难,项目建设负责人窦凯记忆犹新。镇赉马力风电场附近几十千米的沼泽地施工,让他操心不已。

    这片地段毗邻莫莫格湿地保护区,方圆百里的沼泽地都是橡胶泥地质,老百姓俗称“大酱缸”。这样的地貌给施工打基础带来了很大困难,施工车辆和队伍根本无法进入,无奈只能采取错时施工,赶在东北地区天寒地冻的时候打基础。

    窦凯介绍,零下二十几摄氏度的时候,沼泽地表基本冻成型了,但深层的水根本冻不住,加之附近水资源相当丰富,挖下去几米深就全是水,施工人员要顶着严寒一边挖坑,一边抽水,费了好大劲儿才打下基础,但高寒天气下水泥养护又成了问题。为此,项目组专门购置了防寒苯板及棉被,为寒冬中的基础穿上“保暖衣”。

    此外,工程技术人员还广泛借鉴网上资料,吸取同类施工作业遇到的事故教训,超前提高水泥标号,加大基础体积。

    跨越施工点子多

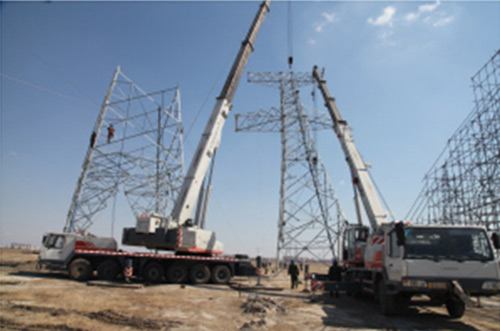

    白城地区是国家级风电建设基地,辖区内纵横交织的风电线路也给项目建设带来了诸多麻烦。窦凯在项目图纸上画了很多红圈,每一个红圈都代表一个跨越点。“220千伏镇乔线,66千伏风镇线、乔赉线、南南线、保油线,铁路、乡村公路,及部分通讯线路……”这项工程是窦凯接手电网建设工作以来,涉及施工跨越最多的项目,“我们专门搭建了两个30多米高的跨越架。这两个架子可没白搭,它们在每一个跨越点都发挥了大作用。”

    跨越施工前,施工人员都要提前制定跨越方案,明确危险点和危险源,制定有效防范措施。施工过程中,为保障线路安全,每个跨越架上都要使用绝缘绳封网,由专责安全员现场监护,并且在跨越架两侧设专人手持对讲机实时通报牵引进度。

    随着220千伏马镇线跨越66千伏风镇线作业结束,两个跨越架也圆满完成了它们的历史使命。
