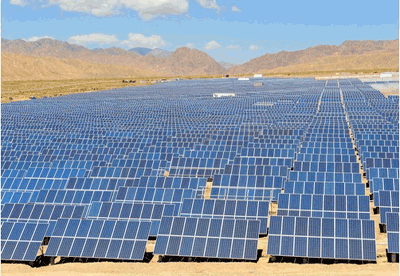

美国第一太阳能公司2013年10月宣布,建在阿拉伯联合酋长国(UAE)迪拜的最大输出功率为13MW的大型光伏电站竣工,并已交付迪拜电力与水力局。此次的百万瓦(MW)级光伏电站是目前中东地区规模最大的光伏电站,也是第一太阳能在中东的首个发电站建设项目。
该光伏电站是穆罕默德˙本˙拉希德˙阿勒马克图姆光伏园(MohammedBinRashidAlMaktoumSolarPark)的一期工程,作为“迪拜能源综合战略2030”的一环,按照迪拜能源最高委员会的计划建设。该光伏园的总面积为40km2,按照计划,全部建成后光伏发电的合计最大输出功率将达到1000MW。
第一太阳能公司负责一期工程的EPC(设计、采购及施工)。该工程于2013年3月动工,施工人员最多时达到1280名,在短短195天的工期内就完成了施工并并入当地电网。
此次的光伏电站共安装了第一太阳能生产的15.288万块碲化镉(CdTe)太阳能电池,预计年发电量为2400万kWh。一般来说,结晶硅类太阳能电池具有发电损失会随着温度的上升而增加的特性,但化合物半导体类太阳能电池由温度上升造成的损失较小,因此适合在中东地区发电。
此次建成的光伏电站的面积约为23km2,相当于约33个足球场,设计连续发电寿命为25年以上。第一太阳能从当地供应商那里采购了架台、变压器、线缆及开关等,本地采购比例约为50%。
