2月4日,大庆石化热电厂脱硫塔出口监测数据显示:所有数据均达到国家最新环保标准要求。热电厂新建的脱硫脱硝除尘装置也已实现达标排放。

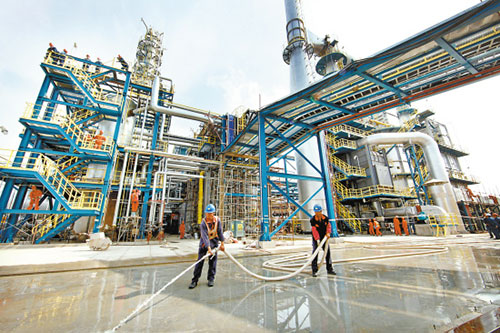

据了解,大庆石化热电厂1号至3号炉脱硫脱硝除尘一体化改造项目,是集团公司的重点环保减排项目,总投资3.07亿元。2号、3号炉脱硫脱硝除尘改造2014年3月动工。面对改造任务重、生产组织难度大的实际情况,大庆石化热电厂科学统筹,精细管理,在正常发电供汽的同时,稳步推进项目建设。项目建设过程中,管理技术人员提早介入,每天深入施工现场进行“三查四定”, 严格按照标准进行验收,逐项消除缺陷,确保项目顺利完工。
新建的脱硫脱硝除尘装置2014年12月18日投入试运。试运过程中,这个厂精心组织操作,调整装置运行工况。2014年12月26日,这套装置正式通过大庆市环保局连续168小时环保考核。
